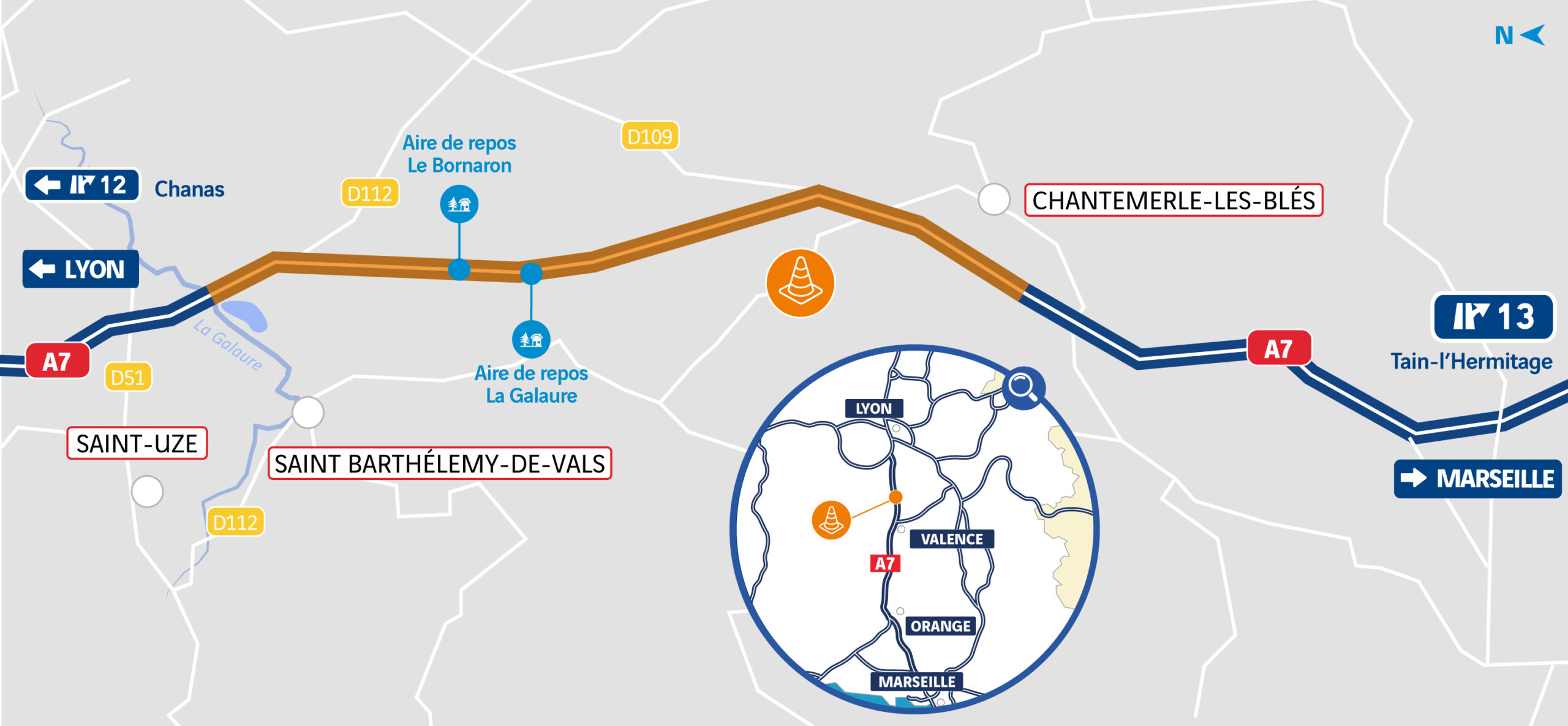

ENTRE LA GALAURE ET TAIN-L'HERMITAGE

Pour le confort et la sécurité des conducteurs, VINCI Autoroutes rénove les chaussées entre La Galaure et Tain-l’Hermitage. Ce chantier s’inscrit dans le cadre du vaste programme engagé en 2017 pour renouveler les chaussées de l’autoroute A7 dans la vallée du Rhône.

Dicté par la densité de trafic, le phasage du chantier est optimisé pour raccourcir au maximum la durée des travaux dans le temps et ainsi, limiter la gêne occasionnée.

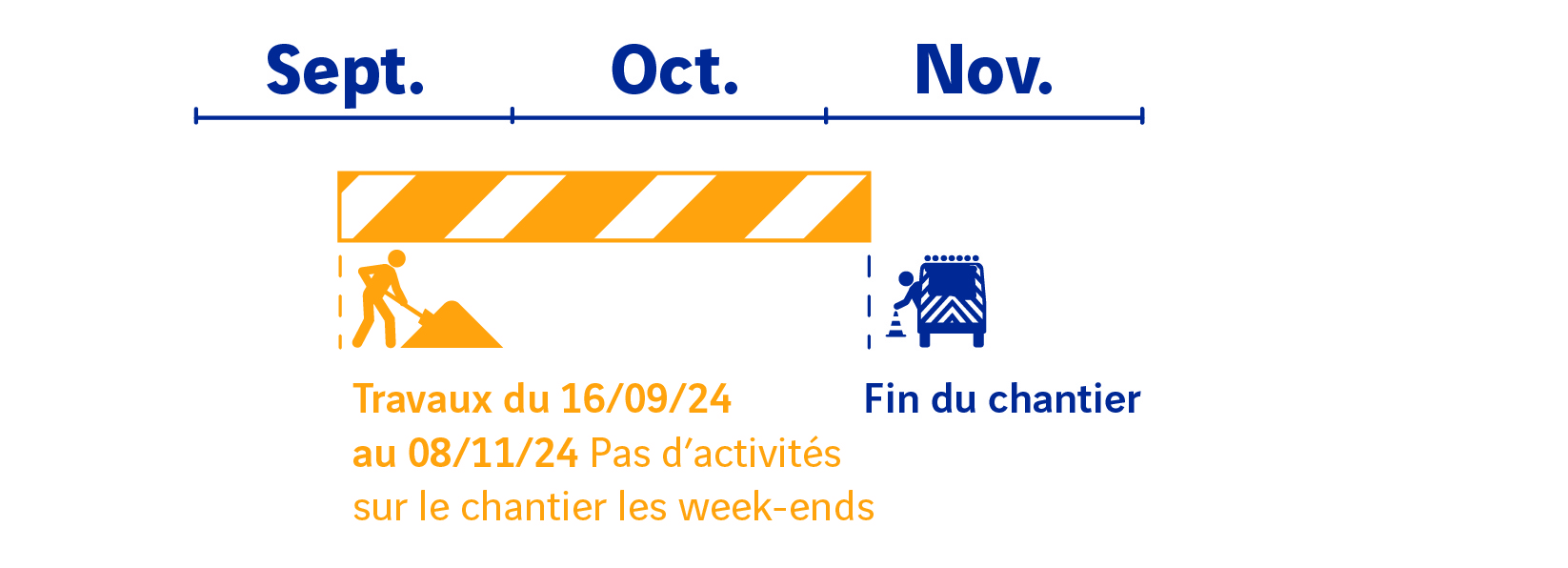

Cette neuvième saison de travaux va débuter le lundi 16 septembre pour se terminer le vendredi 8 novembre 2024.

Les équipes vont raboter et refaire les enrobés de la couche de liaison en béton bitumeux semi-grenu (BBSG) sur 7 cm d’épaisseur, sur les voies de circulation. La couche de roulement sera quant à elle intégralement reprise sur 2,5 cm de profondeur, sur la largeur de la chaussée.

LES CONDITIONS DE CIRCULATION

Ce chantier mobile va se dérouler exclusivement de nuit, de 21h à 6h, du lundi au vendredi matin, soit 4 nuits par semaine. Le chantier sera replié en journée et les week-ends.

Au niveau de la zone de chantier, la circulation est basculée en double sens sur le sens opposé, afin d’isoler la zone de travaux de la zone circulée pour la sécurité des usagers et celle des intervenants du chantier.

Chiffres clés de ce chantier
